微软与阿布扎比人工智能公司 G42 计划在肯尼亚建设一座总投资达 10 亿美元的数据中心,本被视为为这一非洲国家引入外资、打造全新 Azure 云区域并利用地热能源的重要机遇,但如今却因巨大的用电需求而陷入停滞。

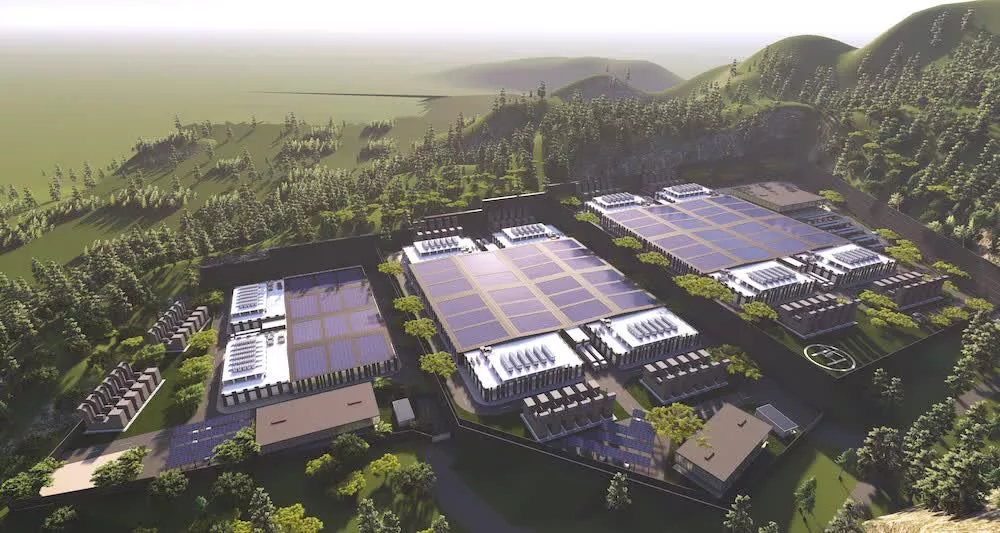

该项目于 2024 年 5 月在肯尼亚总统威廉·鲁托对华盛顿进行国事访问期间宣布。 按计划,G42 将主导在肯尼亚裂谷地带奥尔卡里亚地区建设数据中心设施,微软则利用该中心开辟服务东非的新 Azure 云区域。 项目首期规划电力容量为 100 兆瓦,长期目标则是扩展至 1 吉瓦。

然而,肯尼亚目前的装机发电能力仅约在 3 吉瓦至 3.2 吉瓦之间,峰值用电需求在今年 1 月创下约 2444 兆瓦的新高纪录。 鲁托表示,如果要在满负荷状态下运行这一数据中心,全国将不得不“关掉一半的用电”,以便为它腾出足够电力。 即便是首期 100 兆瓦的规模,也会吞掉奥尔卡里亚地热电站不小的一块产能,该电站当前总发电能力约为 950 兆瓦。

电力问题并非项目受阻的唯一原因。 彭博社此前报道称,微软和 G42 要求肯尼亚政府为数据中心的部分容量提供年度付费的使用保证,但谈判破裂在于政府方面无法给出令微软满意的担保承诺。 项目尚未被正式取消,不过有官员承认,其规模和结构仍需“进一步梳理和重构”,这一表述在外界看来显然难以与项目进展顺利划上等号。

肯尼亚的这一案例,再次凸显新建超大规模数据中心在全球范围内遭遇的阻力与质疑。 此前,美国密歇根州总投资 160 亿美元的“Stargate”数据中心园区,即便所在镇区议会投票否决了相关规划,项目仍然强行推进建设。 还有美国佐治亚州一座数据中心,在未收到初始水费账单的情况下,用水量一度超过 2900 万加仑,而附近居民却频频抱怨自家水压不足。

在 AI 时代算力爆炸式增长的背景下,大型数据中心对电力与水资源的消耗愈发引人担忧,也让“由谁为基础设施扩容买单”成为政策辩论焦点。 肯尼亚这起风波同样引发外界追问:各国政府是否应该为这些设施重塑全国能源基础设施,而其主要收益却可能更多流向跨国科技巨头。
